Итак, давайте разберем — какими способами мы можем отразить в смете увеличение ФОТ на 34%.
Для примера мы взяли ресурсную смету, составленную в ГЭСН.

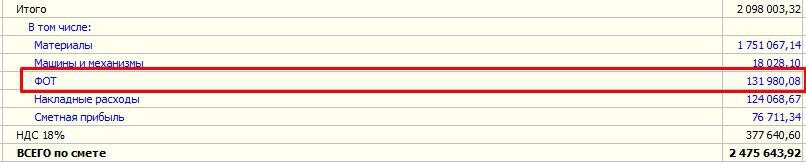

Взглянем на итоги по смете:
По согласованию с Заказчиком нам нужно увеличить данный ФОТ на 34 %

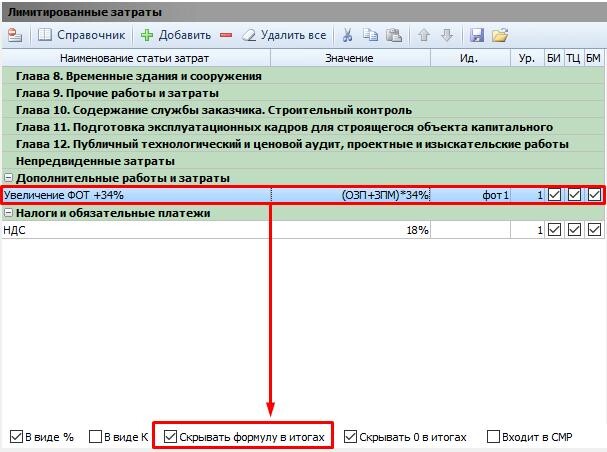

Способ №1. Делаем через лимитированные

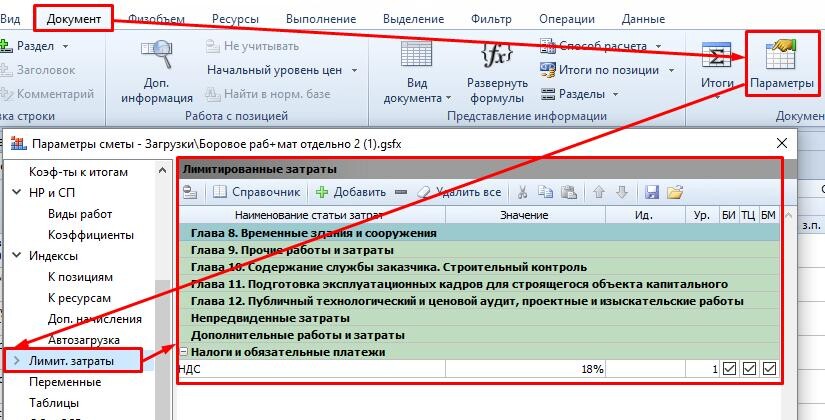

1.1 Заходим в лимитированные затраты
1.2 Прописываем формулу для увеличения ФОТ на 34 %
или
Оба способа дают нужный результат
1.3 Теперь мы видим в итогах наш ФОТ и сумму увеличения, согласованную с Заказчиком.
Получается общий ФОТ будет равен 131980.08+44874.23=176853,31
Проверяем результат 131980.08*1,34=176853,31 !

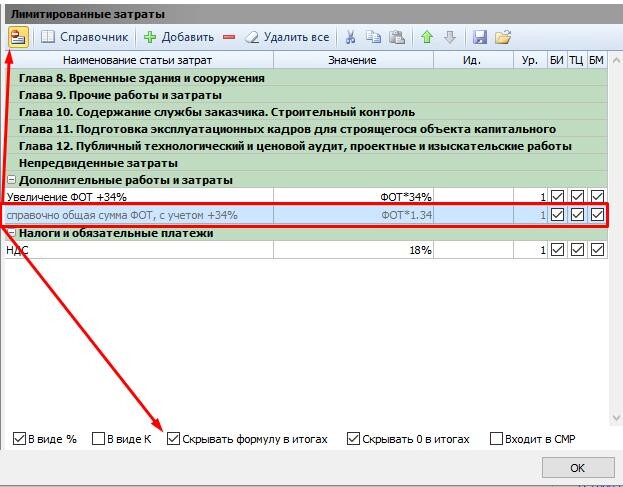

1.4 Давайте отразим для проверяющего в смете общий результат нашего увеличенного ФОТ
Обязательно ставим ее неактивной! Иначе мы удваиваем наш ФОТ по смете.

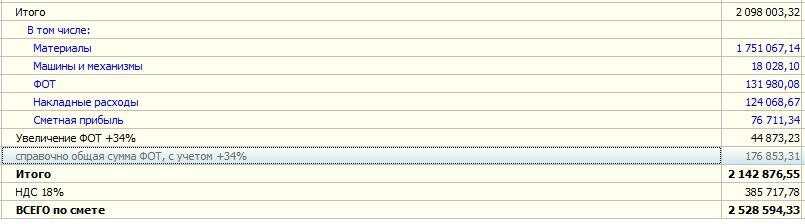

1.4 Таким образом получаем красивые итоги:
Как Вы видите наша справочная строка не увеличивает общую сметную стоимость, однако прекрасно отражает результаты наших вычислений.
Примечание: Если Вас смущает в итогах строка «Итого с учетом доп. работ и затрат», Вы можете переместить вычисления в последнюю главу лимитированных затрат.

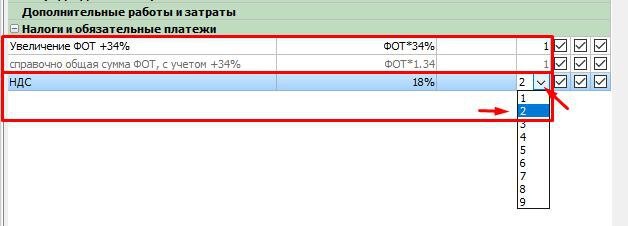

При этом важно выставить уровни начисления.
Тогда получим итоги
Способ №2. Увеличиваем ФОТ сразу в позициях

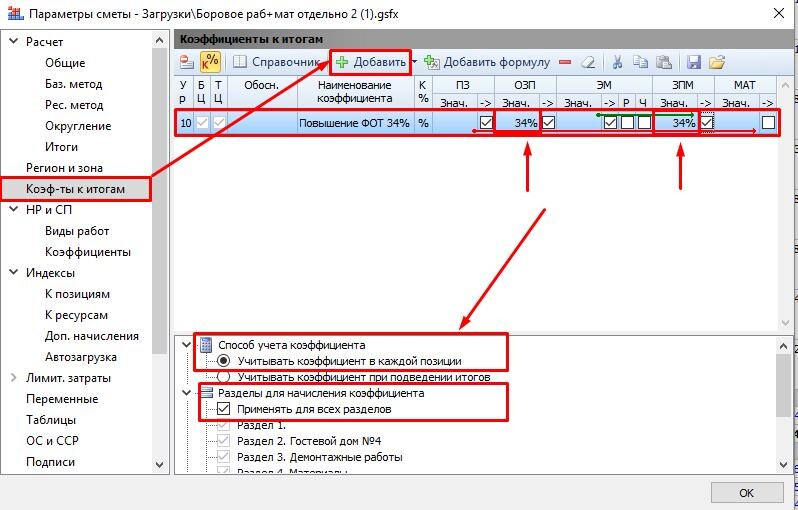

2.1. Заходим в параметры сметы- Коэффициенты к итогам.
Обязательно снимаем галочку «Повышать не только заработной плате, но и трудозатратам

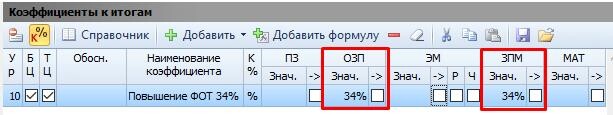

Выставляем условия применения
2.2 Получаем вот такую строку

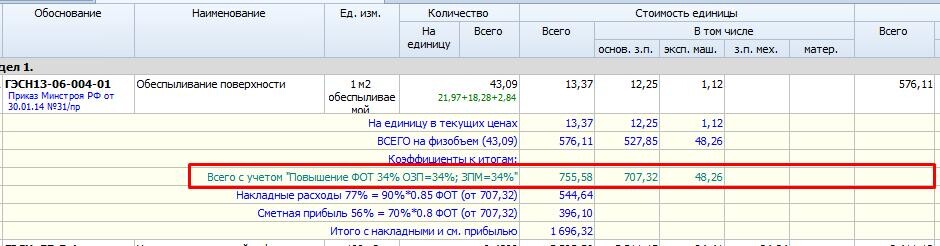

2.3 Смотрим на начисления в наших позициях
2.4 Проверяем итоги по смете
Учитывая, что в данном способе ФОТ увеличивался в каждой строке и каждый раз значение округлялось, мы видим малое отличие суммы способов в 1 коп.
Юридический адрес:
420015, г. Казань, ул. Пушкина, д. 52, помещение 1080, офис 55
Почтовый адрес:
420015, г. Казань, ул. Пушкина, д. 52, офис 306-3
ИНН 1657115680
Автономная некоммерческая организация дополнительного профессионального образования «Центр образования и консультирования»
Все права защищены. 2014–2024
Учитесь сейчас - платите позже
Выгодные условия кредитования от наших банков-партнеров
авторизуйтесь
