Как можно внести сметные лимитированные затраты в объектную смету и сводный сметный расчет? Что такое лимитированные затраты в смете?
Надо заметить, что и ОС и ССР составляются без учета лимитированных затрат - вместо них берется итоговая расценка из документа, которая не учитывает данный показатель. При этом, почти все последние главы, начиная с восьмой главы, имеют необходимость в ведении данных затрат. Другой проблемой является то, что лимитированные затраты не вносятся в новый документ при автосоставлении.
Надо вспомнить, что лимитированные затраты в сметном деле это те затраты, которые устанавливаются процентно от определенного сметного показателя. Первой главой является “Временные здания и сооружения” - она должна содержать в себе лимитированные затраты.
Добавлять их можно как вручную, при помощи настройки позиции, либо путем переноса из справочника с лимитированными затратами. Данный справочный сборник имеет название “Затраты ОС/ССР” и открывается также, как и остальные справочники - через открытие определенной справочной литературы в списке справочников. Перенос лимитированных затрат проводится при помощи переноса определенных затрат в объектную смету или сводный сметный расчет.
Таким образом, в программе ГРАНД Смета лимитированные затраты устанавливаются для необходимых ячеек. Надо заметить, что для статей затрат механизм расчета задается с помощью специальных формул. Все ценники разделены на три большие группы, которые отдельно указываются в документе - Строительные работы, Монтажные работы, Оборудование и Прочие затраты. По этой причине следует вводить формулы для каждого вида стоимостей отдельно.
Надо заметить, что формулы имеют определенные правила для записи, следование которым необходимо для правильного изменения формул для определенных ситуаций, особенно, когда добавление лим.затрат идет вручную и расчет лимитированных затрат происходит по самописным формулам.
В большинстве случаев счет ведется в процентах от определенной главы. Чтобы обратить к определенной главе, используются идентификаторы. Они могут быть как стандартными, так и могут самостоятельно задаваться во время работы.

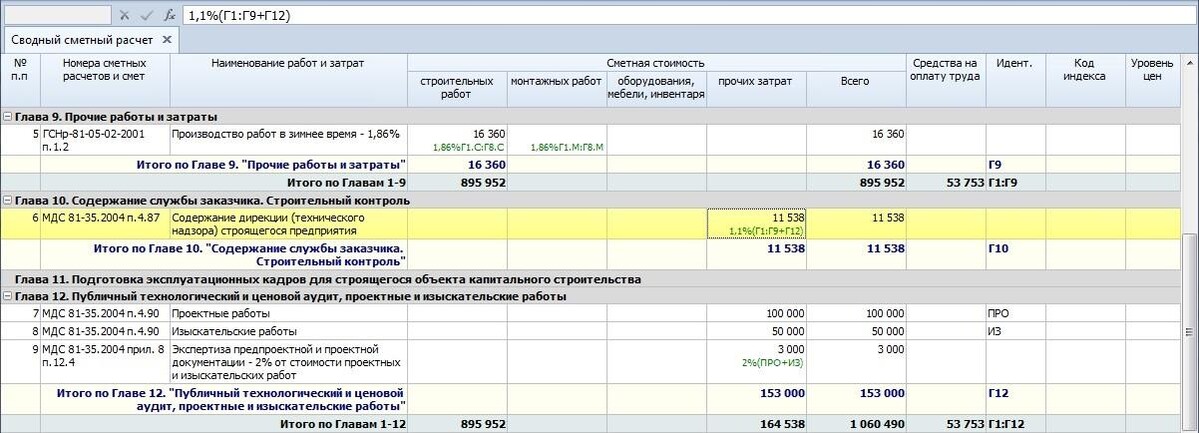

Стандартные названия обычно полностью соответствуют итогам по отдельным заголовкам. Название в виде идентификатора находится в одноименной колонке. К примеру, Г4 обозначает идентификатор итогов по четвертой главе. Также, из стоимости можно отдельно вывести четыре идентификатора. С относится к строительным работам, М - к работам по монтажу, О - оборудование, П - прочие и остальные затраты. Их можно комбинировать. К примеру, Г4.П означает стоимость всех прочих работ по четвертой главе. Создать диапазон глав можно с помощью двоеточия от начальной и конечной главы. К примеру, Г3.П:Г7.П является стоимостью прочих работ с 3 по 7 главу. Взятие процентов от них делается с помощью указания процента вначале идентификатора - к примеру, 18%Г3.П:Г7.П, означает взятие 18% от прочих расходов от 3 до 7 главы. Таким образом, может быть реализовано начисление лимитированных затрат в ОС и ССР.
Работа с лимитированными затратами может быть сокращена с помощью применения особенного идентификатора СДЛ. Данный идентификатор расшифровывается как “Стоимость до лимитированных”. По этой причине в справочниках все формулы указаны как 20%СДЛ.П и другие.
В некоторых случаях необходимо включать расчет отдельных глав - к примеру, когда необходимо провести лимитированные затраты в строительстве. В таком случае необходимо задавать для позиции отдельный идентификатор. К примеру, позиция в главе 5 может иметь идентификатор B - в таком случае формула 12%(Г2:Г5-В) будет обозначать взятие 12% от данных глав с вычетом ячейки с заданным идентификатором.
Наиболее наглядным является пример записи формул,которые служат для расчета необходимых значений статей затрат.
К примеру, лимитированные затраты в сводном сметном расчете включают в себя экспертизы. Она необходима для проверки правильности проектов. Рассчитывается она при помощи процента от определенной суммы работ по проекты и изысканиям. Показатель единичной стоимости в объектной смете для него обычно равен 2%. Стоимость обычно находится в 12 главе, а идентификатор для них равен ПРО и ИЗ. Он добавляется к соответствующим строкам. Следующим шагом в колонку “Прочие затраты” необходимо добавить формулу 2%(ПРО+ИЗ), которая будет обозначать взятие двух процентов от стоимости данных ячеек.
Еще одним отличным примером, который показывает лимитированные затраты мдс, является расчет содержания управления предприятия. Если использовать обычные методические указания для глав, можно узнать, что данная стоимость должна вноситься в десятую главу, а расчет происходит с учетом всех глав, кроме 11. При этом, следует заметить, что нельзя использовать циклические ссылки - которые ссылаются на другие формулы, которые обращаются к первым. В таком случае программа выдаст ошибку.
Если затраты на управление составляются в главе десять, необходимо указать ее созданием новой ячейки с необходимым обоснованием. Через строительные работы расчет ведется с помощью следующей формулы - 1,3%(Г1.С:Г9.С+Г12.С), которая возьмет процент от всех необходимых затрат. Для остальных случаев формула аналогична, только используется другая буква. Если же необходимо использовать формулу для всех видов затрат, следует не использовать идентификатор отдельной статьи.
Юридический адрес:
420015, г. Казань, ул. Пушкина, д. 52, помещение 1080, офис 55
Почтовый адрес:
420015, г. Казань, ул. Пушкина, д. 52, офис 306-3
ИНН 1657115680
Автономная некоммерческая организация дополнительного профессионального образования «Центр образования и консультирования»
Все права защищены. 2014–2024
Учитесь сейчас - платите позже
Выгодные условия кредитования от наших банков-партнеров
авторизуйтесь
